Đường vành đai 4 Hà Nội được quy hoạch chạy qua 14 quận, huyện thuộc 3 tỉnh thành phố. Dự án đường vành đai được thủ tướng phê duyệt năm 2013 với tổng chiều dài 98km đi qua Hưng Yên, Bắc Ninh và Hà Nội. Đây là một trong nhưng dự án giao thông trọng điểm, dự kiến sẽ khởi công và hoàn thành trong giai đoạn 2021 – 2025.
Chi tiết quy hoạch đường Vành đai 4 Hà Nội
Quy hoạch đường Vành đai 4 Hà Nội sẽ gồm 6 làn xe cao tốc và đường gom đô thị. Mặt đường rộng từ 90 m đến 135 m. Chiều dài toàn tuyến là 136,6 km; đi qua 16 huyện gồm: Phúc Yên (Vĩnh Phúc), Mê Linh, Đan Phượng, Hoài Đức, Hà Đông, Thanh Oai, Thường Tín, Sóc Sơn (Hà Nội), Văn Giang, Yên Mỹ, Văn Lâm (Hưng Yên), Từ Sơn, Tiên Du, Yên Phong, Thuận Thành (Bắc Ninh); và Hiệp Hòa (Bắc Giang). Đường vành đai 4 sẽ vượt các sông Hồng, sông Đuống và sông Cầu.

Đường vành đai 4 địa phận Hà Nội (Chiều dài khoảng 56.5 km):
- Bắt đầu từ km 3+695 đường cao tốc Nội Bài – Lào Cai (Điểm đầu), thuộc xã Thanh Xuân, huyện Sóc Sơn nối đến khu đô thị Mê Linh thuộc huyện Mê Linh.
- Từ khu đô thị Mê Linh vượt qua sông Hồng bằng cầu Hồng Hà, kéo dài đến xã Hồng Hà, huyện Đan Phượng.
- Từ Hồng Hà – Đan Phượng cắt ngang quốc lộ 32, nối đến xã Đức Thượng, huyện Hoài Đức.
- Từ Đức Thượng – Hoài Đức cắt ngang đại lộ Thăng Long (Km 12 + 600), nối đến quốc lộ 6, đoạn thuộc phường Yên Nghĩa, quận Hà Đông.
- Từ quốc lộ 6 nối đến quốc lộ 1A, đoạn thuộc xã Văn Bình, huyện Thường Tín.
- Từ địa phận Thường Tín, vượt qua sông Hồng bằng cầu Mễ Sở, nối sang huyện Khoái Châu, tỉnh Hưng Yên.
Đường vành đai 4 địa phận Hưng Yên (Chiều dài khoảng 20.3 km):
- Từ địa phận huyện Khoái Châu chạy qua các huyện Yên Mỹ, Văn Giang, Văn Lâm, nối đến quốc lộ 5 (Km 17+900), gần trạm thu phí Hà Nội – Hải Phòng.
- Từ quốc lộ 5 vượt qua đường sắt Hà Nội – Hải Phòng, nối đến huyện xã Nguyệt Đức, Thuận Thành, tỉnh Bắc Ninh.
Đường vành đai 4 đia phận Bắc Ninh (Chiều dài 21.2 km):
- Từ xã Nguyệt Đức giao cắt với quốc lộ 38 tại xã Trạm Lộ, huyện Thuận Thành.
- Từ Trạm Lộ vượt qua sông Đuống bằng cầu Hồ, nối với đường cao tốc Nội Bài – Hạ Long tại xã Nam Sơn, thành phố Bắc Ninh (Điểm cuối).
Quy mô xây dựng đường Vành đai 4 Hà Nội

Đường vành đai 4 Hà Nội chiều dài 98km dự kiến khoảng 1.230ha đất bao gồm 2 phần chính chi tiết như sau:
- Đường cao tốc 6 làn xe rộng 120m có vận tốc thiết kế là 100km/h. Ở trục đường này có hành lang cây xanh.
- Đường gom cao tốc nằm song song 2 bên của trục đường chính, trục này sẽ được thiết kế 2 làn xe độ rộng tùy theo nhu cầu vận tải và sự phát triển của khu vực.
- Toàn tuyến sẽ xây dựng 12 nút giao chính và hàng loạt cầu vượt, hầm chui đảm bảo lưu thông cho các phương tiện.
Tác động của đường vành đai 4
Đường vành đai 4 giúp cải thiện giao thông thành phố
Đường vành đai 4 được triển khai sẽ giảm tải số lượng đáng kể các phương tiện đi qua thành phố Hà Nôi. Từ đó trực tiếp làm giảm tình trạng ùn tắc giao thông nội đô. Đặc biệt việc kết nối các tỉnh phía Nam Hà Nội ra các tỉnh phía Bắc hiện tại đi qua vành đai 3.

( Ví dụ: Để di chuyển từ Hà Nam, Nam Định, Ninh Bình sang Thái Nguyên, Vĩnh Phúc… sau khi đi hết quốc lộ 1A hoặc cao tốc Pháp Vân – Cầu Giẽ, bạn có thể chọn vành đai 4 thay thế cho vành đai 3 )
Kích thích thị trường bất động sản
Đường vành đai 4 được quy hoạch chạy qua hàng loạt các khu đô thị lớn như : Ecopark ( Hưng Yên ), các dự án BĐS Bắc Ninh, Vinhomes Smart City, Kim Chung Di Trạch ( Quận Hoài Đức ), Mê Linh ( Hà Nội )…. Đây sẽ là một cú hích cho thị trường bất động sản.
Đẩy mạnh giao thương giữa các tỉnh
Dự án đường vành đai 4 còn mở ra nhiều cơ hội và khả năng hợp tác đầu tư giữa các tỉnh ven thủ đô Hà Nội sẽ tạo tiền đề thúc đẩy các hoạt động thương mại, vận tải, thông thương mua bán trong khu vực để đưa kinh tế – xã hội toàn khu vực phát triển, hình thành nên vùng kinh tế hiện đại bậc nhất.
Tiến độ đường vành đai 4 Hà Nội

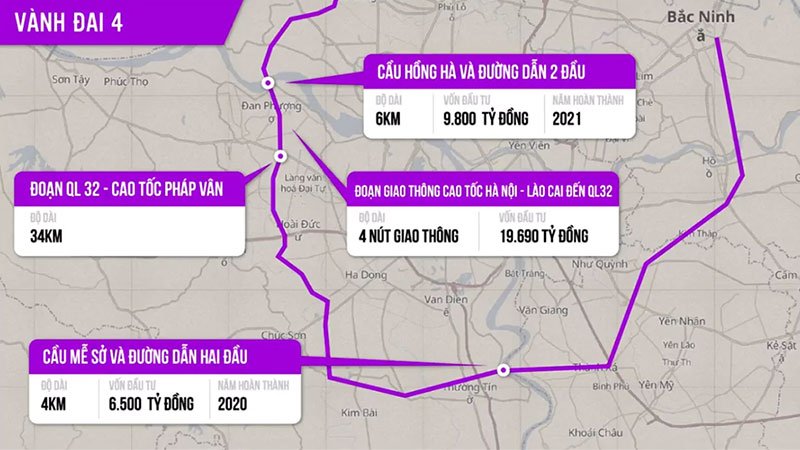

Dựa trên báo cáo độ khả thi khi tiến hành thì đường vành đai 4 sẽ được hoàn thiện vào quý 3/2021. UBND TP Hà Nội đang giao nhà đầu tư lập hồ sơ đề xuất đầu tư đường Vành đai 4 đoạn nối từ cao tốc Nội Bài – Lào Cai đến Pháp Vân – cầu Giẽ theo hình thức PPP (đoạn tuyến từ QL.32 đến cao tốc Pháp Vân – cầu Giẽ thuộc đoạn tuyến này).
Ngoài ra, trên các tuyến quy hoạch khác các tỉnh cũng đang gấp rút để đảm bảo tiến độ thi công đường vành đai 4 được xuyên suốt
